Osiedle Latte - postęp prac

Z radością informujemy, że prace budowlane na Osiedlu Latte na warszawskich Bielanach odbywają się zgodnie z założonym harmonogramem.

Przy ul. Sokratesa zostaną oddane do użytku 124 mieszkania. Dogodna komunikacja miejska, zielona okolica, szeroki wybór knajpek i kawiarenek, a także jedna z nowszych galerii handlowych w pobliżu sprawia, że przyszli mieszkańcy będą już niebawem mogli w pełni zasmakować życia!

Poniżej przedstawiamy informacje o postępie prac oraz nowe zdjęcia prosto z budowy.



Poniżej zaawansowanie prac na Osiedlu Latte:

  • Konstrukcja budynku – 100%
  • Ściany murowane – 100%
  • Ściany działowe – 100%
  • Węzeł centralnego ogrzewania – 100%
  • Przyłącze wod-kan – 100%
  • Przyłącze centralnego ogrzewania – 100%
  • Stolarka okienna – 93%
  • Windy – 70%

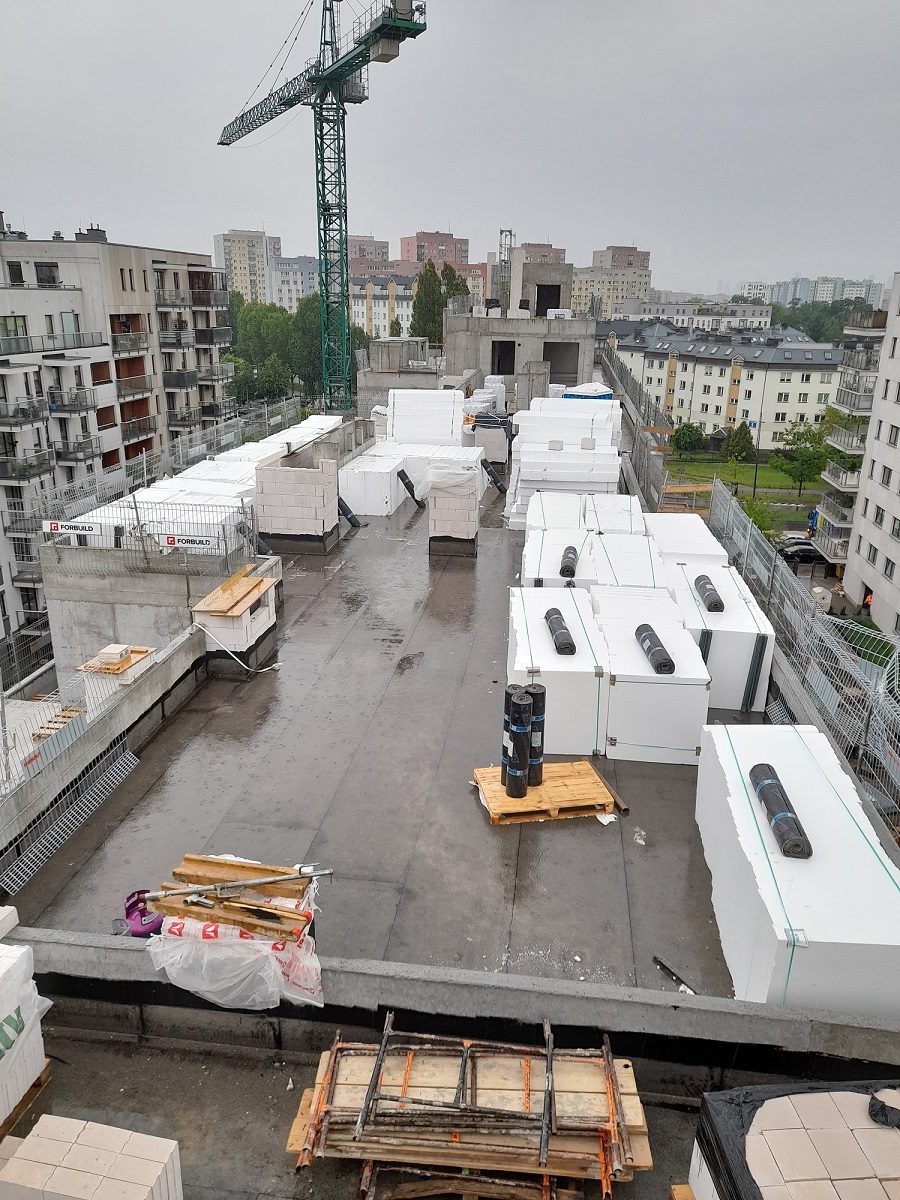

  • Dachy, balkony, tarasy (izolacje) – 60%
  • Elewacja – 60%
  • Instalacje sanitarne – 60%
  • Instalacje elektryczne i teletechniczne – 60%
  • Przyłącze energetyczne – 50%
  • Posadzki (szlichty) – 30%
  • Balustrady zewnętrzne – 25%
  • Drzwi do lokali mieszkalnych – 10%

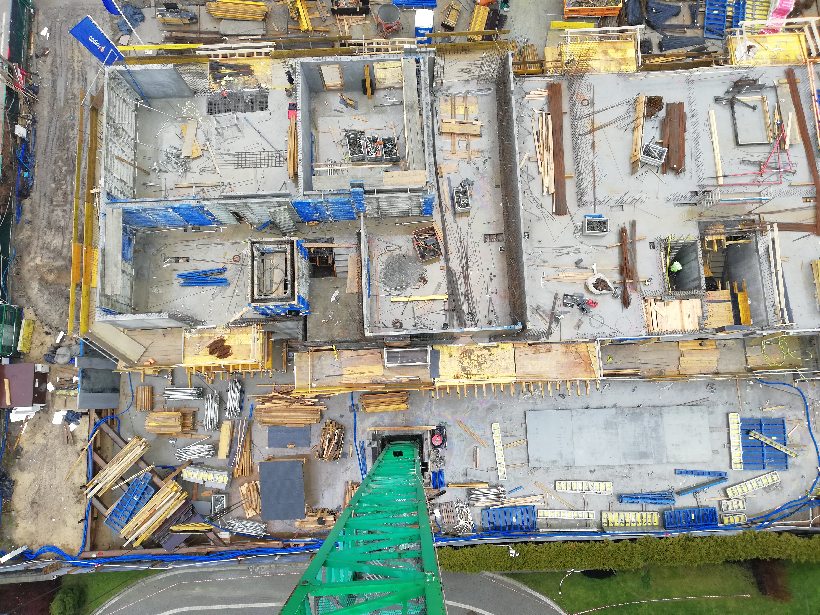

Trwają prace wykończeniowe – klatki schodowe i korytarze

Działania zakończone:

  • Prace związane z konstrukcją: podziemie i nadziemie są w pełni ukończone.
  • Również prace związane z izolacją termiczną stropu w garażu zostały sfinalizowane.

W toku:

  • Niebawem zostaną zakończone prace związane z sieciami i przyłączami (są ukończone w 70%).
  • Postęp działań związanych ze stolarką okienną szacujemy na 60%.
  • Jesteśmy w połowie stawiania ścian działowych.
  • Prace dot. instalacji sanitarnych są ukończone w 25%.
  • Trwa nakładanie tynków wewnętrznych (zaawansowanie na poziomie 20%) oraz prace z instalacjami elektrycznymi i teletechnicznymi (są ukończone w 12%).
  • Rozpoczęliśmy także prace związane z posadzkami (10%) i elewacją budynku (4%)
  1. Strop w garażu - izolacja termiczna – 95%
  2. Tynki wewnętrzne – 5%
  3. Instalacje elektryczne i teletechniczne – 10%
  4. Instalacje sanitarne – 15%
  5. Sieci i przyłącza – 40%
  6. Konstrukcja nadziemna
  • Konstrukcja nadziemna klatka 5-6100%
  • Konstrukcja nadziemna klatka 3-4 – 90%
  • Konstrukcja nadziemna klatka 1-275%
  • Ściany murowane konstrukcja nośna klatka 5-6100%
  • Ściany murowane konstrukcja nośna klatka 3-480%
  • Ściany murowane - konstrukcja nośna klatka 1-260%
  1. Roboty naziemne – 97%
  2. Konstrukcja podziemna – 100%
  3. Izolacja podziemna – 100%
  4. Strop w garażu - izolacja termiczna – 95%
  5. Instalacje sanitarne – 10%
  6. Konstrukcja nadziemna
  • Konstrukcja nadziemna klatka 5-684%
  • Konstrukcja nadziemna klatka 3-4 – 73%
  • Konstrukcja nadziemna klatka 1-255%
  • Ściany murowane - konstrukcja nośna klatka 5-636%
  • Ściany murowane - konstrukcja nośna klatka 3-414%
  • Ściany murowane - konstrukcja nośna klatka 1-225%
  1. Zasypki wokół garażu – 100%
  2. Strop nad garażem – 100%
  3. Piony ściany parter – 100%
  4. Strop nad partem – 100%
  5. Piony piętro 1 – 100%
  6. Strop nad piętrem 1 – 100%
  7. Piony piętro 2 – 55%
  8. Strop nad piętrem 2 – 30%
  9. Piony piętro 3 – 30%
  10. Strop nad piętrem 3 – 30%
  11. Piony piętro 4 – 25%
  12. Izolacja stropu garażu – 60%
  1. Wykop – 100%
  2. Zasypki wokół garażu - 30%
  3. Płyta fundamentowa – 100%
  4. Piony konstrukcji żelbetowej garaż – 100%
  5. Strop nad garażem – 65%
  6. Piony ściany – parter – 50%
  7. Strop nad parterem – 45%
  8. Piony piętro 1 – 35%

Prace wykonywane obecnie to głównie konstrukcja żelbetowa, dodatkowo wykonujemy instalacje odgromowe i podposadzkowe, a także kanalizację w płycie fundamentowej.

  1. Wykop – 100%
  2. Płyta fundamentowa – 80%
  3. Piony konstrukcji żelbetowej garaż – 65%
  4. Strop nad garażem – 45%
  5. Piony ściany – parter – 38%
  6. Strop nad parterem – 10%
