Szanowni Państwo,
Przygotowaliśmy miłą niespodziankę! Od tej chwili będą Państwo mogli na bieżąco śledzić postęp prac na budowie Waszego wymarzonego mieszkania, w inwestycji Osiedle Idea Alfa.
Aktualnie wszystkie prace budowlane postępują zgodnie z założonym harmonogramem. Zbliżamy się do końca prac żelbetowych konstrukcji budynków. Trwają również prace murarskie w zakresie ścian zewnętrznych oraz ścian wewnętrznych.
Zapraszamy na skrót najważniejszych informacji.
Film z budowy - 10.2020:
Zdjęcie 360° – najedź kursorem na zdjęcie i zobacz całą budowę
Od 30 listopada rozpoczęliśmy proces przekazywania mieszkań na terenie inwestycji Osiedle Idea Alfa w Radomiu. Gratulujemy doskonałego wyboru szczęśliwym nabywcom.
W bezpośrednim sąsiedztwie Alfy trwają prace związane z budową kompleksu dwóch budynków, które tworzyć będą kolejny etap Osiedla Idea - Omega.
Szanowni Państwo,
W inwestycji Osiedle Idea Alfa w Radomiu trwają obecnie prace związane z zagospodarowaniem terenu oraz prace elewacyjne od strony południowej.
- Układane są warstwy posadzki oraz wylewana jest szlichta na klatkach A i C
- Trwają prace instalacyjne w pomieszczeniu węzła cieplnego
- Trwa montaż izolacji termicznej od stropu kondygnacji -1
- Rozpoczęły się prace wykończeniowe w częściach wspólnych klatki B
- Rozpoczęły się prace wykończeniowe na balkonach
- prace elewacyjne od strony północnej, wschodniej i zachodniej
- tynkowanie w lokalach poziom +1 i +2
- realizację przyłącza sieci cieplnej
- prace związane z zagospodarowaniem terenu
Szanowni Państwo,

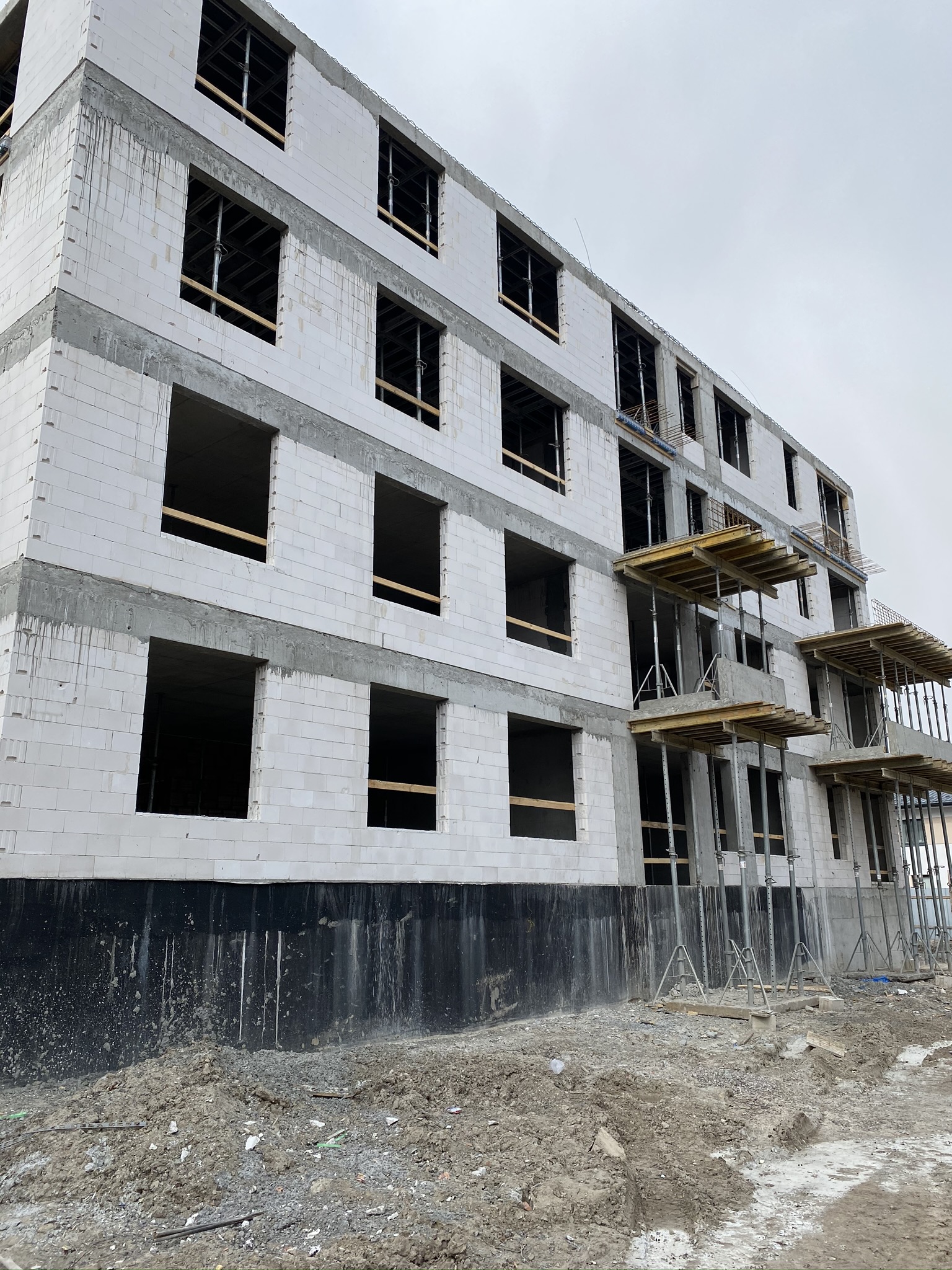

W inwestycji Idea Alfa rozpoczęły się właśnie roboty przygotowawcze związane z pracami elewacyjnymi od strony północnej oraz roboty przygotowawcze przed tynkowaniem lokali. W większości mieszkań zostały również wydzielone poszczególne pomieszczenia.
- Prowadzone są roboty murowe wewnętrzne przy ściankach działowych lokali mieszkalnych na ostatniej kondygnacji
- Prowadzone są instalacje elektryczne w lokalach mieszkalnych na II i III kondygnacji
- Układane są warstwy izolacyjne stropodachu
Prace przy Państwa mieszkaniach stają się coraz bardziej zaawansowane. W najbliższym czasie rozpoczną się przygotowania do tynkowania lokali mieszkalnych oraz prac elewacyjnych budynku.

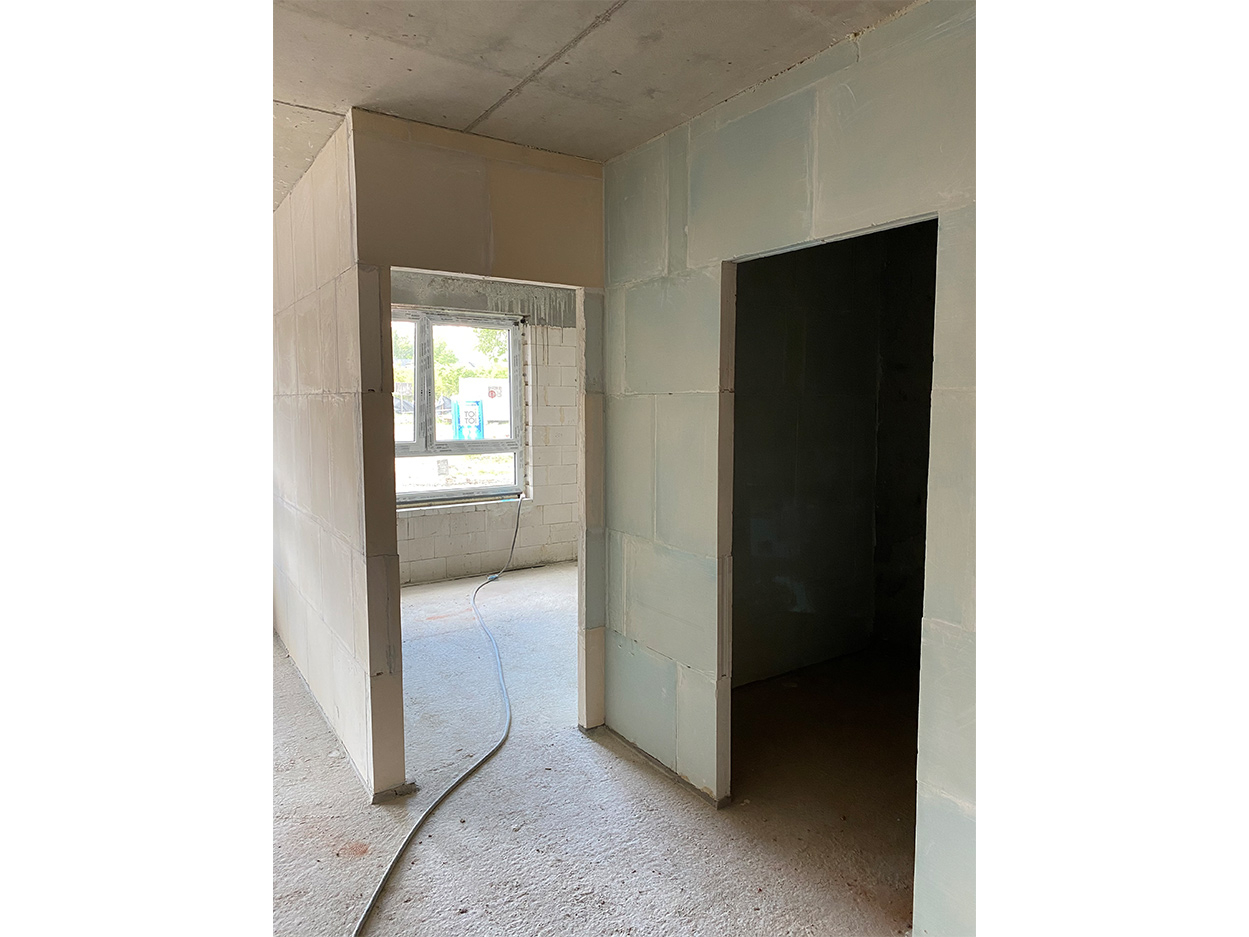

Wydzielane są również poszczególne pomieszczenia w lokalach mieszkalnych, co oznacza, że właśnie powstają pokoje, łazienki i kuchnie!
Zapraszamy na skrót najważniejszych informacji.
- Wykonywane są instalacje elektryczne w mieszkaniach
- Trwa montaż stolarki okiennej na ostatniej kondygnacji
- Układane są warstwy izolacyjne stropodachu
Szanowni Państwo,
Niemiernie miło nam poinformować, że wszystkie zaplanowane prace są realizowane zgodnie z założonym harmonogramem.
Zakończony został montaż stolarki okiennej do poziomu +2. Trwają również intensywne prace murowe, dzięki którym coraz wyraźniej zarysowują się ostateczne kształty lokali mieszkalnych.
Zapraszamy na skrót najważniejszych informacji.
- Wykonywane są instalacje elektryczne w mieszkaniach
- Wykonywane są piony instalacji wodno-kanalizacyjnych
- Kontynuowany jest montaż stolarki okiennej
- Kontynuowane są roboty murowe wewnętrzne
Do przeczytania wkrótce!
Szanowni Państwo,
Wracamy do Państwa z najnowszymi informacjami z placu budowy inwestycji Osiedle Idea Alfa! Wszystkie prace odbywają się zgodnie z planem, a Państwa mieszkania nabierają kształtu.

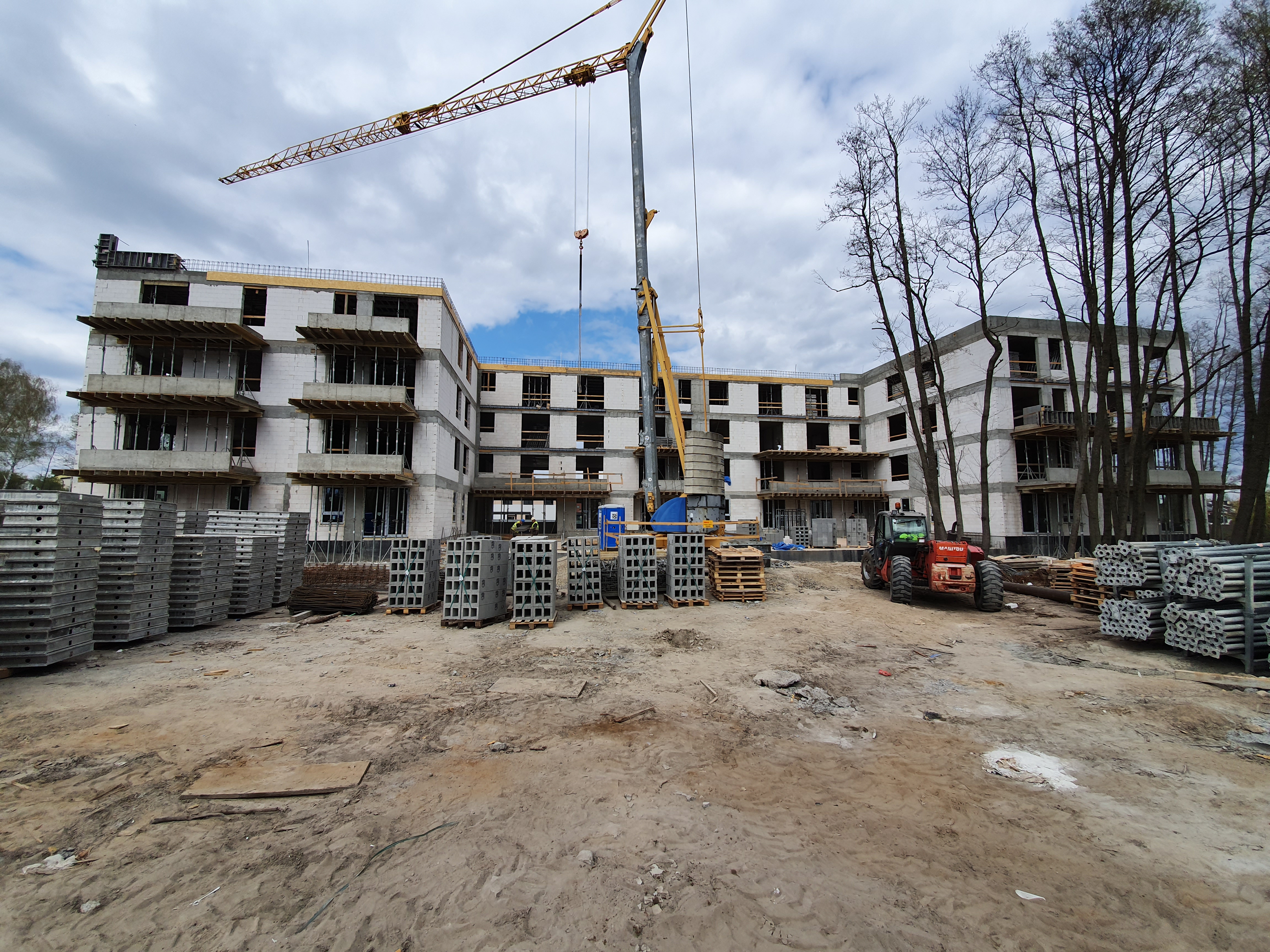

Zakończony został właśnie kolejny etap budowy inwestycji – stan surowy otwarty. Oznacza to, że zakończyły się już wszystkie prace konstrukcyjne budynku i coraz intensywniej prowadzone są prace w jego wnętrzu.
Zapraszamy na skrót najważniejszych informacji.
- Montowana jest stolarka okienna
- Wykonywane są piony instalacji wodno-kanalizacyjnych
- Wykonywane są instalacje elektryczne na poziomie -1
- Trwają roboty murowe wewnętrzne
- Trwają prace zbrojeniowe stropu nad ostatnią kondygnacją, na poziomie +4
- Trwają prace zbrojeniowe balkonów na poziomie +2
- Kończone są prace konstrukcyjne całego budynku
- Powstają ścianki działowe
- Rozpoczęły się prace instalacyjne na kondygnacjach nadziemnych - Montaż okien zaplanowany jest na połowę kwietnia
